Рассмотрим задачу по расчету количества потоков на примере строительства здания отработанных ТВЭЛов (12 вариант). Возьмем выполнение отделочных работ.

Исходные данные: количество захваток -5, время работы бригады на каждой захватке — 3, общая продолжительность — 33. Количество рабочих в бригадах — 3 человека.

При данных параметров получим равномерное распределение ресурсов: Соотношение =1.57.

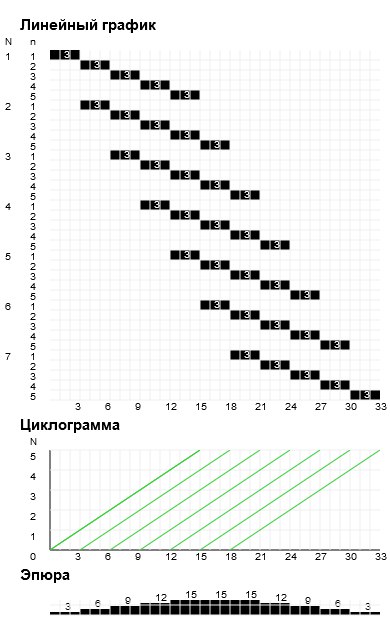

График

Результаты оформлены в виде линейного графика, циклограммы и эпюры распределения ресурсов. Данные результаты нас полностью устраивают.
